O projeto vem antes do dinheiro.

A sequência que quase todo mundo imagina é esta: a cidade consegue o recurso, e depois contrata quem projeta. Na prática ela funciona ao contrário. O que separa o município que constrói do município que espera raramente é vontade política ou tamanho de orçamento. É ter, no dia em que a fonte abre, o trabalho técnico já maduro o bastante para virar contrato. Este texto é sobre os três tempos desse trabalho, sobre qual deles trava quase sempre, e sobre por que nenhum deles comprime para caber num prazo de edital.

Nikola Arsenic
Nikola Arsenic
Arquiteto e Urbanista
25 de agosto de 2026
Leitura · 7 min
7 seções
Praça pública de cidade pequena brasileira no fim da tarde, com coreto, bancos ocupados por moradores, árvores antigas e a fachada da prefeitura ao fundo
01 · A inversão

Não é o dinheiro que vira projeto

A cena se repete nas prefeituras das cidades pequenas e médias. Abre uma linha de financiamento, aparece uma emenda, surge um edital com prazo curto, e a equipe descobre que não tem o que apresentar para captar tal recurso. Não porque faltam ideias, mas porque as ideias não são documento válido para tanto.

O que vale como documento é trabalho técnico já feito, com um grau de detalhe que a própria contratação exige. E esse grau de detalhe é o que decide se o recurso vira obra ou vira prazo perdido.

A Lei 14.133 de 2021, que rege licitações e contratos administrativos, é explícita quanto ao momento em que isso acontece: o art. 18 estabelece que a fase preparatória do processo licitatório é caracterizada pelo planejamento, e que ela deve compatibilizar-se com o plano de contratações anual e com as leis orçamentárias.

Ou seja: o planejamento não vem depois do dinheiro. Ele é a condição para chegar até ele.

02 · Os tempos

Do preliminar ao executável, em três tempos

A confusão mais comum em conversa de captação é tratar projeto como uma coisa só. Não é. Entre a intenção e a obra existe uma sequência de trabalhos técnicos que se agrupam em três tempos, e cada um responde a uma pergunta diferente.

  • Etapas preliminares. Respondem se a ideia se sustenta. Caracterizam a necessidade, o público atendido, a ordem de grandeza do investimento e as alternativas possíveis. Podem terminar em não, e terminar em não também é resultado: economiza o dinheiro que seria gasto detalhando algo inviável.
  • Etapas de licenciamento. Transformam a decisão em algo que o poder público consegue aprovar, orçar e defender. É aqui que entram levantamento topográfico, sondagem, ensaios, estudos ambientais e a leitura da legislação urbanística. É o tempo mais longo, e é o que quase sempre trava.
  • Etapas executivas. Detalham ao ponto de a obra poder ser construída e medida sem improviso, com as soluções, os materiais e as especificações definidos.

A ordem não é preferência de escritório. É a única em que cada tempo tem a informação que o seguinte precisa: não se orça o que não foi dimensionado, e não se dimensiona o que ainda não se decidiu construir.

03 · O gargalo

O que trava quase sempre é o tempo do meio

Nas etapas preliminares o trabalho é sobretudo de análise, e análise anda rápido. Nas etapas executivas o caminho já está decidido, e o que resta é detalhar. É no meio que o processo empaca, e a razão é prosaica: custo confiável não sai de estimativa por metro quadrado.

Sai de levantamento topográfico, de sondagem, de ensaios geotécnicos, de estudos socioambientais e da leitura caso a caso do que a legislação local permite naquele terreno. Cada um desses trabalhos tem prazo próprio, depende de campo, de laboratório e às vezes de terceiros, e nenhum deles comprime para caber num edital que abriu ontem.

É por isso que esse tempo precisa estar vencido antes. Município que só começa a sondar depois de conseguir a verba já perdeu a janela, e costuma descobrir isso quando o prazo do edital está pela metade.

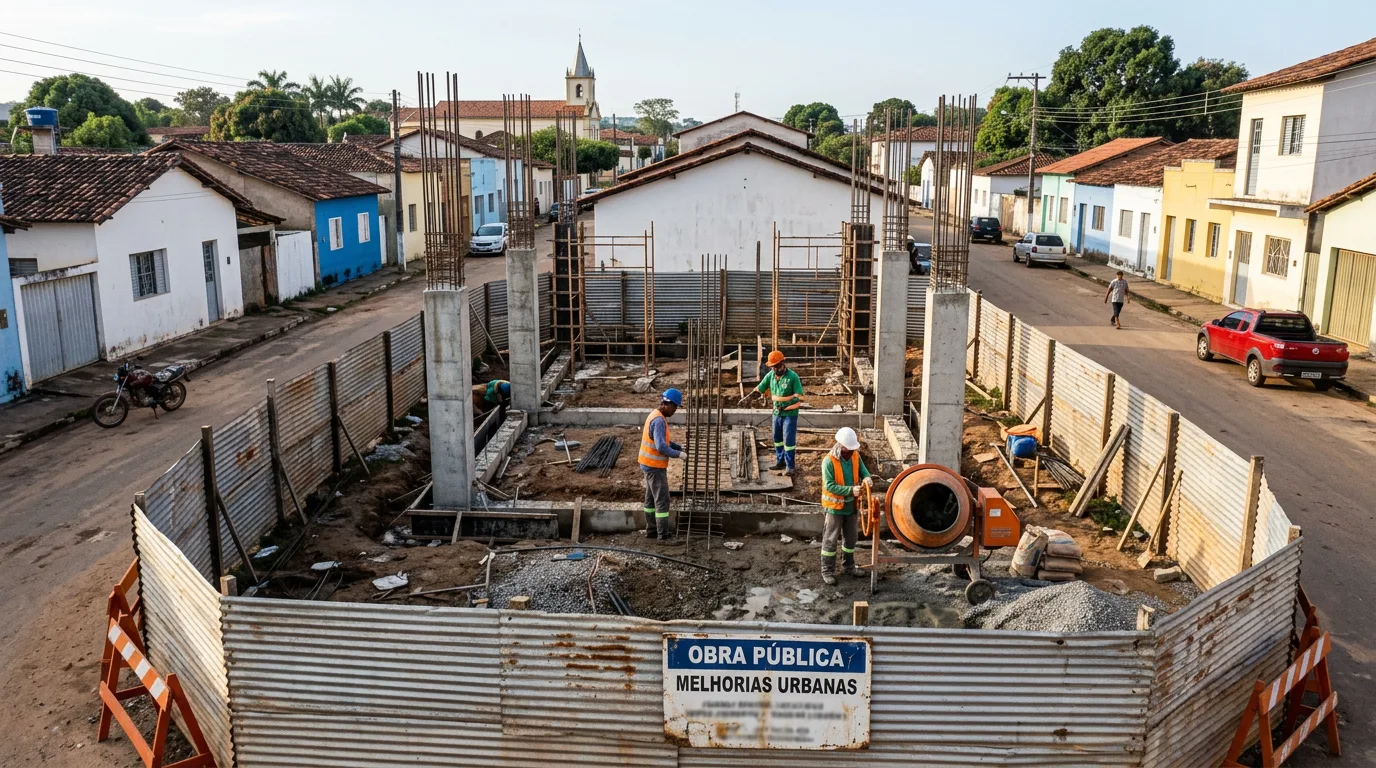

Obra pública de pequeno porte em execução em cidade do interior brasileiro, com tapume metálico e placa de obra pública, operários de capacete, pilares de concreto e ferragem exposta, casario baixo e igreja ao fundo
04 · A sequência

Não dá para começar pelo fim

Existe a tentação de acelerar, contratando a obra com o que houver na mão e resolvendo o detalhe durante a execução. É uma economia aparente que se paga cara em três lugares.

O primeiro é o preço. Quem contrata sem o detalhamento pronto não está contratando um preço, está contratando uma estimativa que ainda vai mudar, e a mudança acontece depois de a obra começar, quando o poder de negociação do município é o menor possível.

O segundo é o prazo. Decisão técnica adiada não desaparece: reaparece no meio do canteiro, com a obra parada esperando. O terceiro é a prestação de contas, porque a diferença entre o que foi contratado e o que foi executado é exatamente o que os órgãos de controle vão querer explicado.

A leitura prática para quem administra: a pergunta não é temos projeto?. É em que tempo estamos, e o que falta para o próximo? As duas perguntas parecem a mesma e produzem planejamentos completamente diferentes.

Nenhum edital financia intenção.
Ele financia trabalho técnico
que já foi feito.
Arsenic Arquitetos
05 · A cidade

A vizinhança entrou dentro da licitação

Um ponto que costuma escapar de quem trata obra pública como assunto puramente orçamentário: a legislação urbanística entrou no texto da lei de licitações. O art. 45 determina que as licitações de obras e serviços de engenharia devem respeitar, especialmente, normas relativas a um conjunto de matérias, e o inciso IV é explícito quanto à avaliação de impacto de vizinhança, na forma da legislação urbanística.

O mesmo artigo cita ainda a disposição final ambientalmente adequada dos resíduos sólidos gerados pelas obras, a mitigação por condicionantes e compensação ambiental definidas no licenciamento, a proteção do patrimônio histórico, cultural, arqueológico e imaterial, e a acessibilidade para pessoas com deficiência ou com mobilidade reduzida.

E a avaliação a que o inciso IV se refere tem conteúdo definido fora da lei de licitações: o Estatuto da Cidade prevê, no art. 36, que lei municipal definirá quais empreendimentos dependem de estudo prévio de impacto de vizinhança, e o art. 37 lista o que esse estudo analisa, no mínimo, incluindo mobilidade urbana desde a redação dada pela Lei 14.849 de 2024.

Quer dizer: aquilo que uma prefeitura costuma tratar como duas conversas separadas, a do urbanismo e a da contratação, é uma conversa só do ponto de vista de quem vai auditar o processo depois. O trabalho que ignora a régua urbanística não é apenas pior. É um processo mais frágil.

Equipamento público recém-entregue em cidade pequena brasileira no fim da tarde, com praça arborizada, quadra coberta e famílias usando o espaço
06 · O resumo

Seis perguntas antes de procurar recurso

Se a cidade quer estar pronta quando a fonte abrir, o trabalho começa agora e não no dia do edital:

  • Qual é a necessidade, descrita e fundamentada? É o que as etapas preliminares respondem, e elas podem concluir pela inviabilidade, o que também é resultado.
  • Em que tempo este assunto está hoje? Preliminar, licenciamento ou executivo. A resposta costuma ser mais atrás do que a equipe imagina.
  • O que falta para o próximo tempo, em prazo e em custo? Sondagem, topografia e estudos socioambientais têm prazo próprio e não comprimem.
  • O custo já é confiável, ou ainda é estimativa? É esse o teste que separa o assunto pronto para virar contrato do assunto que só parece pronto.
  • A régua urbanística foi lida? O art. 45, inciso IV traz a avaliação de impacto de vizinhança para dentro da licitação de obras.
  • Existe um responsável técnico acompanhando do começo ao fim? Trabalho que troca de mãos entre um tempo e outro perde a memória das decisões, e a memória é o que evita refazer.

Nenhum edital financia intenção. Ele financia trabalho técnico já feito. A cidade que entende isso deixa de disputar recurso no improviso e passa a disputar com a peça pronta, que é a única forma de disputar em pé de igualdade com quem tem estrutura maior.
